Планируется постройка нового котла №1 и замена паровой трубы №1. Стоимость проекта оценивается в 40 миллионов долларов. Также будут модернизированы технологические и экологические установки в цехах, передает ИА «LIFE09» со ссылкой на ЕКараганду.
Работа над проектом замены котла №1 началась еще в 2021 году. Работающий в настоящее время котел был введен в эксплуатацию в 1959 году и уже почти выработал свой ресурс.

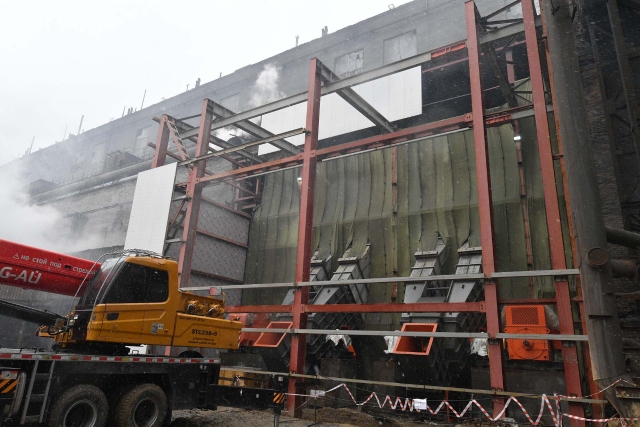

«Работы по установке котла и дополнительного оборудования завершены на 60% (это дутьевые дымососы, вентиляторы и многое другое). Запуск котла запланирован на декабрь 2022 года», – сообщил главный специалист по модернизации и развитию ТЭЦ-ПВС АО «АрселорМиттал Темиртау» Максим Алиев.
По всем характеристикам новый котел превосходит старый: начиная с газоплотности и заканчивая общими техническими характеристиками и функциональностью.
«В качестве топлива на остальных семи котлах ТЭЦ-ПВС сейчас используется уголь, но при дальнейшей модернизации будем максимально уходить от угля и мазута. Поэтому котел № 1 со своими возможностями – это хорошие инвестиции как в настоящее, так и в будущее цеха», - отметил Максим Алиев.
В это же время строится и новая дымовая труба №1. Предыдущая, высотой 100 метров, использовалась с 1957 года. Старая труба демонтирована, на ее место возведена новая, высотой 150 метров. На трубе установлены современные системы мониторинга вредных выбросов. Это позволит отслеживать в реальном времени уровень выброса загрязняющих веществ. Также новая труба позволит увеличить эффективность работы котлов.
